CIESN中国综合能源服务网首页     加入桌面    手机版     二维码1

近期硅片、电池价格企稳 组件新近中标价格升至1.7元/W

   日期:2020-08-31     来源:北极星太阳能光伏网    浏览:8    评论:0
核心提示:自7月下旬以来一路上扬的硅片价格终于稳定,8月25日隆基公布9月硅片定价,M6和G1硅片价格维持3.25和3.10
    中国综合能源服务网:自7月下旬以来一路上扬的硅片价格终于稳定,8月25日隆基公布9月硅片定价,M6和G1硅片价格维持3.25和3.10元/片,新增M10硅片价格为3.90元/片。

同日晚间,通威太阳能发布了9月份的电池片定价公告,多晶电池金刚线157定价0.62元/W,上涨2分;G1和M6电池片定价0.97元/W,维持不变。

硅料紧缺有所缓解,硅片厂商锁长单

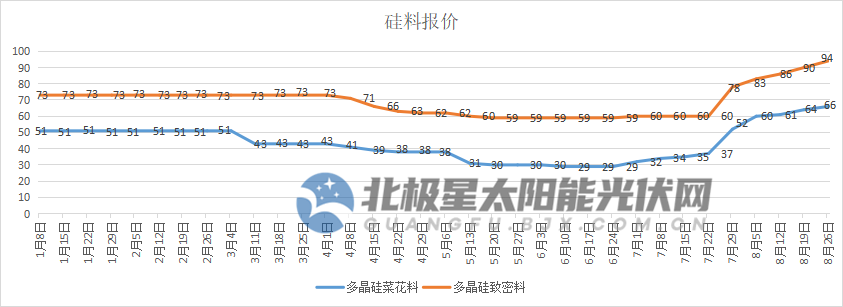

北极星太阳能光伏网根据PVInfolink公布的每周报价绘制了价格趋势图,从图中可以看出,2020年1月至3月初,硅料报价基本稳定。3月中旬多晶硅菜花料价格短暂下滑后稳定43元/kg。从4月第2周开始,菜花料和致密料双双进入下降周期,基本维持降-稳-降-稳趋势,步入7月价格触底反弹并一路上扬。


直至8月第一周,菜花料和致密料报价分别来到52、78元/kg,超过了年初的价格。截至本周菜花料报价为66元/kg,致密料报价为94元/kg,较8月初分别上涨26.9%和20.5%。

从成交价来看,根据硅业分会的数据,本周国内单晶复投料成交均价上涨至9.92万元/吨,周环比涨幅为1.43%;单晶致密料成交均价上涨至9.67万元/吨,周环比涨幅为1.9%。

7月以来的硅料涨价潮起因是新疆疫情管控以及2家企业突发事故造成的供应短缺。随着企业检修计划陆续完成,目前产量有所释放。据硅业分会调研,大全新能源在本周已经结束检修恢复生产,东方希望一期部分产能也有所恢复。根据硅料企业的检修计划,9月份硅料产量将有所提升,硅料短缺程度将有所缓解。

目前全国在检修的硅料企业共剩4家,其中新疆地区3家,永祥多晶硅乐山厂区仍在停产检修阶段。该厂区年产能2万吨,每月产量约2000吨。此前通威曾表示如果洪水能够很快退去,乐山永祥可以在15天内恢复生产,最多影响产量1500吨。目前,永祥新材料商砼站已恢复运行,各工段、车间正清单式检查、检修。

尽管如此,由于今年硅料企业没有扩产计划,业内预计到明年年底多晶硅料供应仍会偏紧,供需不平衡仍将持续一段时间。为保障原材料供应,硅片企业开始签订长单提前锁货。8月18日,隆基股份公告其三家全资子公司与亚洲硅业签订了多晶硅料5年长期采购协议,自今年9月1日起五年内采购硅料12.48万吨,预计本次合同金额94.98亿元(不含税)。前不久,上数机控全资子公司与大全新能源签订多晶硅采购合同,合同规定2020~2022年将向新疆大全采购原材料多晶硅料2.16~3.2 万吨。

新近组件中标价格抬升 下游博弈持续

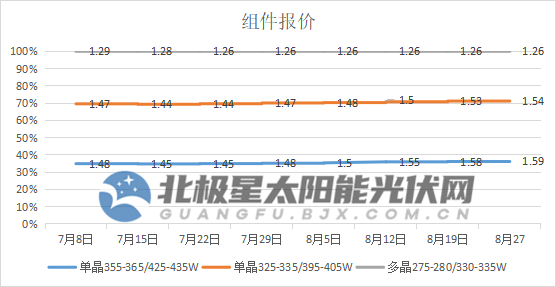

尽管硅片、电池片涨势停止,但光伏玻璃、银浆等辅材价格上涨仍旧垫高了组件价格。根据PVInfolink的每周价格报告,近期M6单晶组件成交价格上涨至每瓦1.57-1.65元,涨幅明显。

从7月8日至今的组件报价来看,多晶组件平均报价稳定在1.26元/W,而单晶组件涨幅较快。根据报价,单晶355-365W/425-435W功率段组件价格由1.45元/瓦涨至上周的1.59元/W,涨幅为9.6%,最高报价已经来到1.7元/W;单晶325-335W/395-405W功率段组价价格由1.44元/W涨至1.54元/W,涨幅6.9%,最高报价为1.68元/W。


根据PVInfolink每周报价整理

组件价格的持续上涨给组件企业、电站业主带来了巨大压力。上半年受疫情的影响,一线组件企业竞争激烈,投标价格也较为激进。如今光伏产业链水涨船高,组件企业更是骑虎难下。从7月份大唐、三峡等大型光伏组件集采中标结果来看,440W+组件最低中标价格区间在1.34-1.49元/W。8月26日中广核两个标段组件采购公布结果,价格分别为1.54和1.55元/W,较之前有所上涨。尽管如此,企业当初的报价与此时的市场价格差距明显。


目前整个产业链价格走势仍不明朗,组件企业开始减少外购量、降低开工率,已中标的订单目前进入重新议价阶段。新近的投标价格也有所提升,8月19日,中能建1.2GW组件集采开标,单晶组件最高报价为1.77元/W,单晶双玻组件最高报价为1.79元/W。两种型号的平均报价分别为1.62元/W和1.64元/W。深能酒泉31.5MW平价项目第一中标候选人投标价格来到1.7元/W,采购的是高效单晶硅双面双玻半片组件,单片规格为445Wp。

业内消息,目前大部分业主已经将项目延期,预计并网周期或延迟到明年一季度。由于竞价项目管理政策对并网期限的限制,延后并网的项目将会降低补贴。最惨的是2019年的转结竞价项目,在年初部分项目因期待延期政策未及时开工,随着政策流产项目也不得不取消。日前,陕西榆林已经废止了未开工且未在6月30日前并网的5个光伏项目,规模共170MW。

本轮涨价潮后,“受伤”的组件企业意识到一体化布局的重要性,为避免卡脖子,企业陆续开始补短板。


晶澳产能为截至2019年底数据,晶科为截至2020年3月底数据

注:表中部分数据整理自集邦新能源网

从上表中可以看出,目前东方日升无硅片产能,阿特斯和天合硅片产能较小,晶科电池片产能相对较小,晶澳产能布局相对均衡。

8月以来,目前晶澳、东方日升和天合光能已经公布了扩产计划,部分项目正在推进。


--- END ---

WECHAT_EMPTY_TITLE
请关注“综合能源服务公众号”



中国综合能源服务网声明此资讯系转载自合作媒体或互联网其它网站,仅代表作者本人观点,与本网站无关,文章内容仅供参考。登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。
凡注明“来源:中国综合能源服务网”的所有作品,版权均属本网,转载时请署名来源。如因作品内容、版权及其它问题请及时与本网联系。

打赏

更多>同类资讯
0相关评论

推荐图文
推荐资讯
点击排行
  • 关注我们:
  • weixin

关于我们 | 服务介绍 | 联系方式 | 网站地图| 网站留言 | 广告服务 | RSS订阅

手机:18362062627 邮箱759824005@qq.com

地 址:江苏省南京市江北新区星火路20号星火创业大厦1栋1905A

Copyright(c) 2019 中国综合能源服务网 版权所有 苏ICP备19023941号-1 技术支持: 双子微盟
